一般国道107号西和賀町大石地区における道路法面等の変状(地すべり災害)の対応状況
一般国道107号においては、令和3年5月1日(土曜)に法面施設等の変状が確認されたことから、本ページにおいて、災害復旧の状況などについて情報を公開いたします。
令和6年8月10日(土曜)から「一般国道107号大石地区仮橋カード」を配布します!
一般国道107号大石地区道路災害復旧事業の情報発信及び西和賀町の地域振興を目的として、仮橋と西和賀町の名所の写真を掲載したインフラカード「一般国道107号大石地区仮橋カード」を、西和賀町内の2施設で配布します!
令和4年12月 国道107号大石地区総合情報ページを開設しました!
国道107号大石地区の仮橋を含めた北上市~西和賀町間のライブカメラや通行規制状況などがまとめて確認可能なページを開設しましたので、是非、御利用ください。
令和4年10月24日公表 一般国道107号大石地区の仮橋の通行規制等について
国道107号大石地区の道路災害復旧工事で建設中の仮橋について、令和4年11月30日(水曜)から供用開始となりました。この仮橋について、冬期の安全な交通確保等の観点から異常気象時等の通行規制基準及び道路情報の提供についてお知らせします。
なお、秋田自動車道(北上西IC~湯田IC間)の無料措置は、供用開始と同時に終了となりました。
1 異常気象時等の通行規制基準
以下の場合には全面通行止めとします。
(1) 吹雪により見通しが悪い場合
(2) 積雪によりスタック等の発生の恐れがある場合
(3) 震度6以上の地震が発生した場合(観測点:西和賀町川尻)
(4) 非常に強い風を観測した場合
(5) 地すべりが発生する恐れがある場合
なお、並行する秋田自動車道においても同時に全面通行止めが発生した場合には、広域迂回が必要となります。
2 道路情報の提供について
(1) 道路情報板等による周知(設置場所については下図のとおり)
・ 通行止め時に点灯する赤色回転灯を5基設置[新規]
・ 道路情報板4基[既設]
・ 簡易道路情報板を5基設置[新規]
・ 仮橋の両端部に、常時誘導員を各1名配置[新規]
・ 全面通行止め時には、5箇所に誘導員を追加配置[新規]
(2) ホームページ・SNS等による周知
・ 「岩手県道路情報提供サービス」により、通行規制情報と現地のカメラ映像(4箇所増設)を提供[拡充]
パソコン用 http://www.douro.com/
スマートフォン用 http://www.douro.com/sp/
・ 「岩手県道路情報提供サービス」と連動したTwitterにより通行規制情報を発信
https://twitter.com/kitakami_douro
・ 日本道路交通情報センターからの通行規制情報発信
これまでの対応状況
- 令和6年8月10日(土曜)から「一般国道107号大石地区仮橋カード」を配布します!
- 令和6年6月9日(日曜)西和賀町民を対象としたトンネル工事現場見学会を開催
- 令和5年11月11日(土曜)西和賀町民を対象とした現場見学会を開催
- 令和5年8月23日(水曜)おおいし情報(かわら版11号)を発行
- 令和5年8月23日(水曜)大石地区道路災害復旧事業のパンフレット
- 令和4年11月30日(水曜)午前11時に仮橋の供用を開始
- 令和4年11月30日(水曜)かわら版(10号)を発行
- 令和4年11月9日(水曜)一般国道107号大石地区の仮橋の供用開始に関するチラシ
- 令和4年10月24日(月曜)第8回情報連絡会議(仮橋の供用開始予定についてなど)
- 令和4年10月14日(金曜)湯田小学校生徒を対象とした出前講座を開催
- 令和4年10月14日(金曜)西和賀町民を対象とした工事見学会を開催

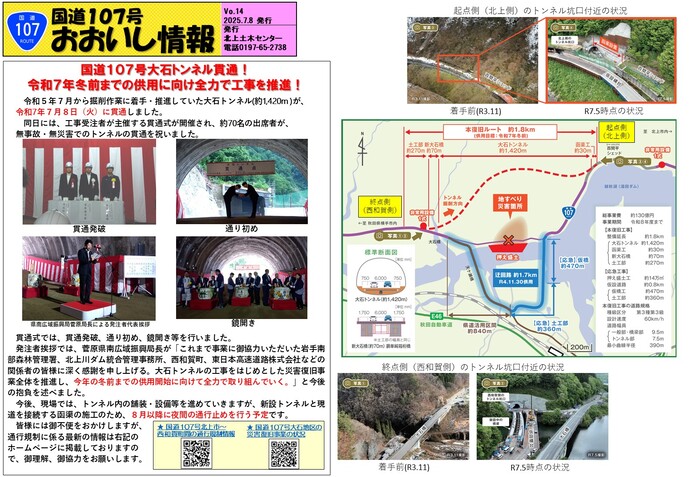

- 令和4年8月4日(木曜)かわら版(9号)を発行
- 令和4年7月27日(水曜)第7回情報連絡会議及び第3回秋田岩手連絡会議(現場公開)
- 令和4年7月9日(土曜)仮橋架設工事の杭打設開始
- 令和4年3月31日(木曜)応急押え盛土完了
- 令和4年3月1日(火曜)かわら版(8号)を発行
- 令和4年3月1日(火曜)第6回情報連絡会議
- 令和4年2月18日(金曜)かわら版(7号)を発行
- 令和3年12月9日(木曜)かわら版(6号)を発行
- 令和3年11月5日(金曜)第3回技術検討会
- 令和3年10月20日(水曜)第5回情報連絡会議
- 令和3年10月20日(水曜)かわら版(5号)を発行
- 令和3年9月17日(金曜)第4回情報連絡会議
- 令和3年9月17日(金曜)かわら版(4号)を発行
- 令和3年7月15日(木曜)かわら版3号発行
- 令和3年7月15日(木曜)第3回情報連絡会議
- 令和3年7月14日(水曜)第2回技術検討会
- 令和3年7月5日(月曜)国の専門家による現地調査
- 令和3年7月1日(木曜)横ボーリング完了
- 令和3年6月22日(火曜)【NEXCO】秋田自動車道片側交互通行規制の実施
- 令和3年6月10日(木曜)かわら版(2号)を発行
- 令和3年6月10日(木曜)第2回情報連絡会議
- 令和3年6月8日(火曜)伸縮計を再設置
- 令和3年6月7日(月曜)横ボーリング開始
- 令和3年5月28日(金曜)西和賀町大石地区斜面変状技術検討会を開催
- 令和3年5月26日(水曜)耳取地区説明会の開催
- 令和3年5月25日(火曜)第1回情報連絡会議
- 令和3年5月25日(火曜)ボーリング作業を加速化
- 令和3年5月24日(月曜)ボーリング用の資材運搬モノレール設置
- 令和3年5月20日(木曜)かわら版(1号)を発行
- 令和3年5月17日(月曜)ボーリング調査を開始
- 令和3年5月14日(金曜)伸縮計設置完了
- 令和3年5月10日(月曜)国の専門家による現地調査
- 令和3年5月6日(木曜)監視カメラを設置
- 令和3年5月4日(火曜)秋田自動車道北上西IC~湯田IC間の無料通行措置開始
- 令和3年5月3日(月曜)秋田自動車道北上西IC~湯田IC間の無料通行措置を要請
- 令和3年5月1日(土曜)全面通行止め通行規制開始
