試験湛水の様子を公開します!!

ツイッターでツイート
フェイスブックでシェア
ラインでシェア

ページ番号1039072  更新日 令和3年3月24日

印刷大きな文字で印刷

試験湛水の様子を公開します。タイムラプスも併せてご覧ください。

簗川ダムでは、令和2年10月2日より試験湛水を開始しています。湛水の状況について直近5日間分の写真を公開しますのでご覧ください。


タイムラプス映像はこちらから


令和3年3月19日(金曜)10時30分に越流を開始しました。

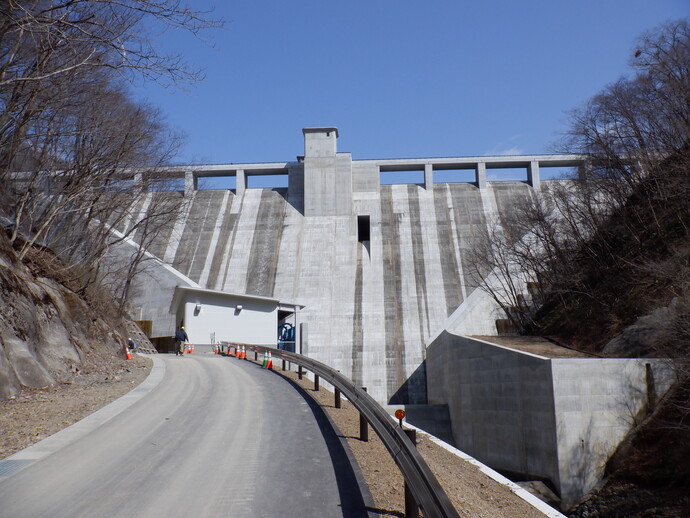

下流管理用道路より 越流状況
令和3年3月19日(金曜)10時30分時点

ダム直下流から撮影
令和3年3月19日(金曜)15時00分時点

ダム右岸下流側から撮影
令和3年3月19日(金曜)15時00分時点

ダム天端から撮影
令和3年3月19日(金曜)15時00分時点

令和3年3月19日(金曜) 9時00分現在の様子(試験湛水169日目)

令和3年3月19日(金曜) 9時00分現在の様子

令和3年3月19日(金曜) 9時00分時点の貯水位EL 296.26m(最高水位到達まで、あと0.04m)

(洪水時最高水位(サーチャージ水位):EL 296.3m、貯水位進捗率:99.9%)


令和3年3月18日(木曜) 6時30分現在の様子(試験湛水168日目)

令和3年3月18日(木曜) 6時30分現在の様子

令和3年3月18日(木曜) 9時00分時点の貯水位EL 296.17m(最高水位到達まで、あと0.13m)

(洪水時最高水位(サーチャージ水位):EL 296.3m、貯水位進捗率:99.8%)


令和3年3月17日(水曜) 9時00分現在の様子(試験湛水167日目)

令和3年3月17日(水曜) 9時00分現在の様子

令和3年3月17日(水曜) 9時00分時点の貯水位EL 296.05m(最高水位到達まで、あと0.25m)

(洪水時最高水位(サーチャージ水位):EL 296.3m、貯水位進捗率:99.6%)


令和3年3月16日(火曜) 9時00分現在の様子(試験湛水166日目)

令和3年3月16日(火曜) 9時00分現在の様子

令和3年3月16日(火曜) 9時00分時点の貯水位EL 295.88m(最高水位到達まで、あと0.42m)

(洪水時最高水位(サーチャージ水位):EL 296.3m、貯水位進捗率:99.4%)

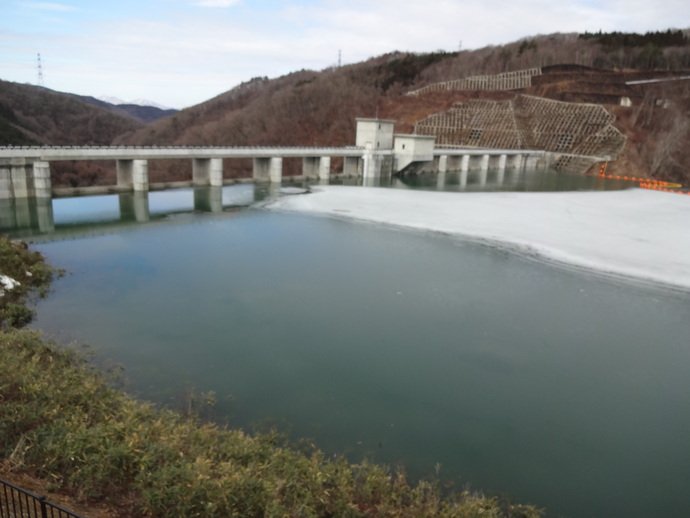

令和3年3月15日(月曜) 9時00分現在の様子(試験湛水165日目)

令和3年3月15日(月曜) 9時00分現在の様子

令和3年3月15日(月曜) 9時00分時点の貯水位EL 295.53m(最高水位到達まで、あと0.77m)

(洪水時最高水位(サーチャージ水位):EL 296.3m、貯水位進捗率:98.9%)


試験湛水の進捗状況について、実績貯水位をグラフにまとめて公開します。実績貯水位は毎日9時時点の水位となります。


試験湛水前の様子(令和2年9月30日撮影)

試験湛水前の様子(令和2年9月30日撮影)

PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。

このページに関するお問い合わせ

盛岡広域振興局土木部 河川砂防課 河川チーム
〒020-0023 岩手県盛岡市内丸11-1
電話番号:019-629-6649 ファクス番号:019-652-6924
お問い合わせは専用フォームをご利用ください。
